STANJE NA GRADILIŠTU
12.06.2025.

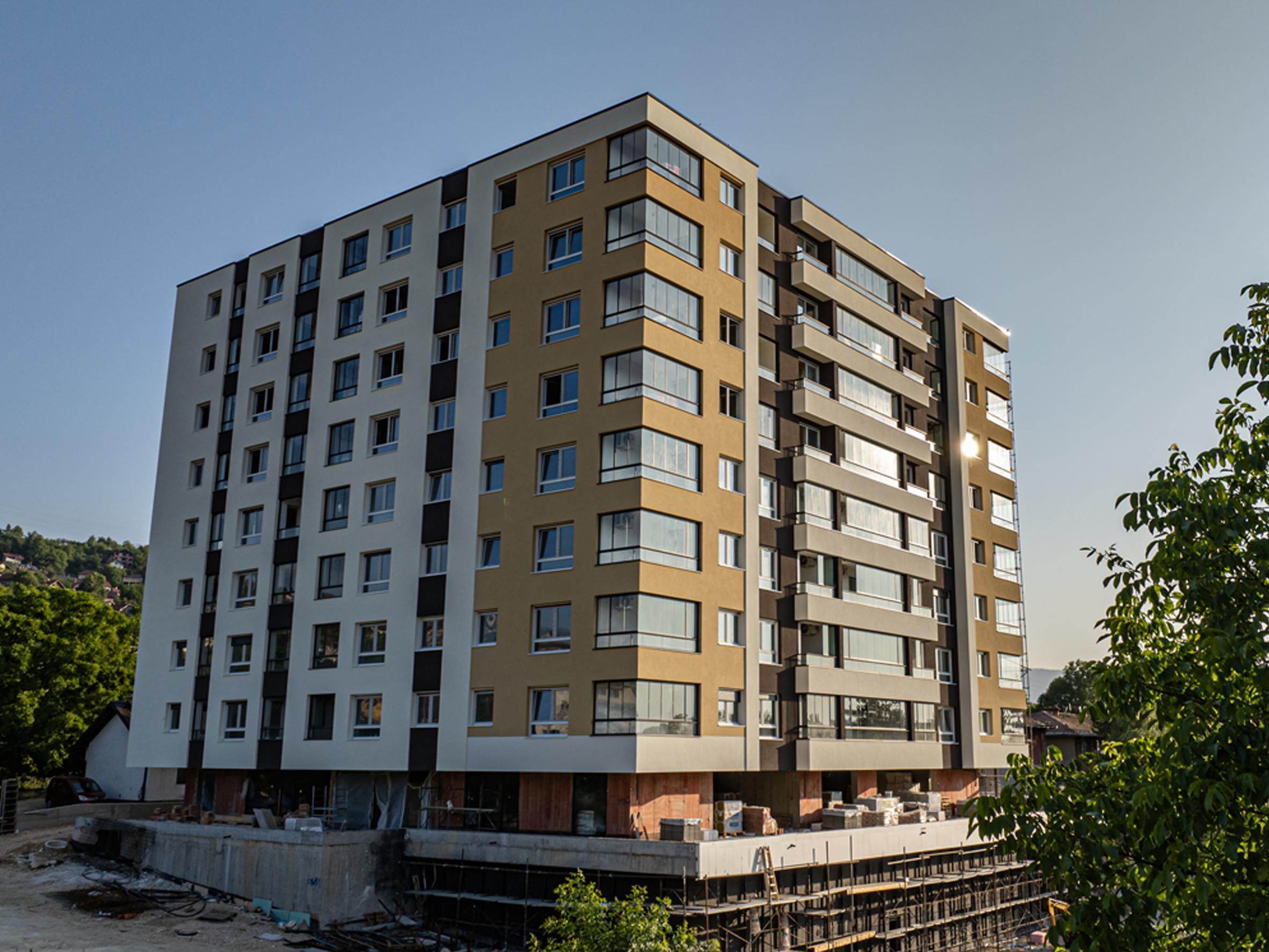

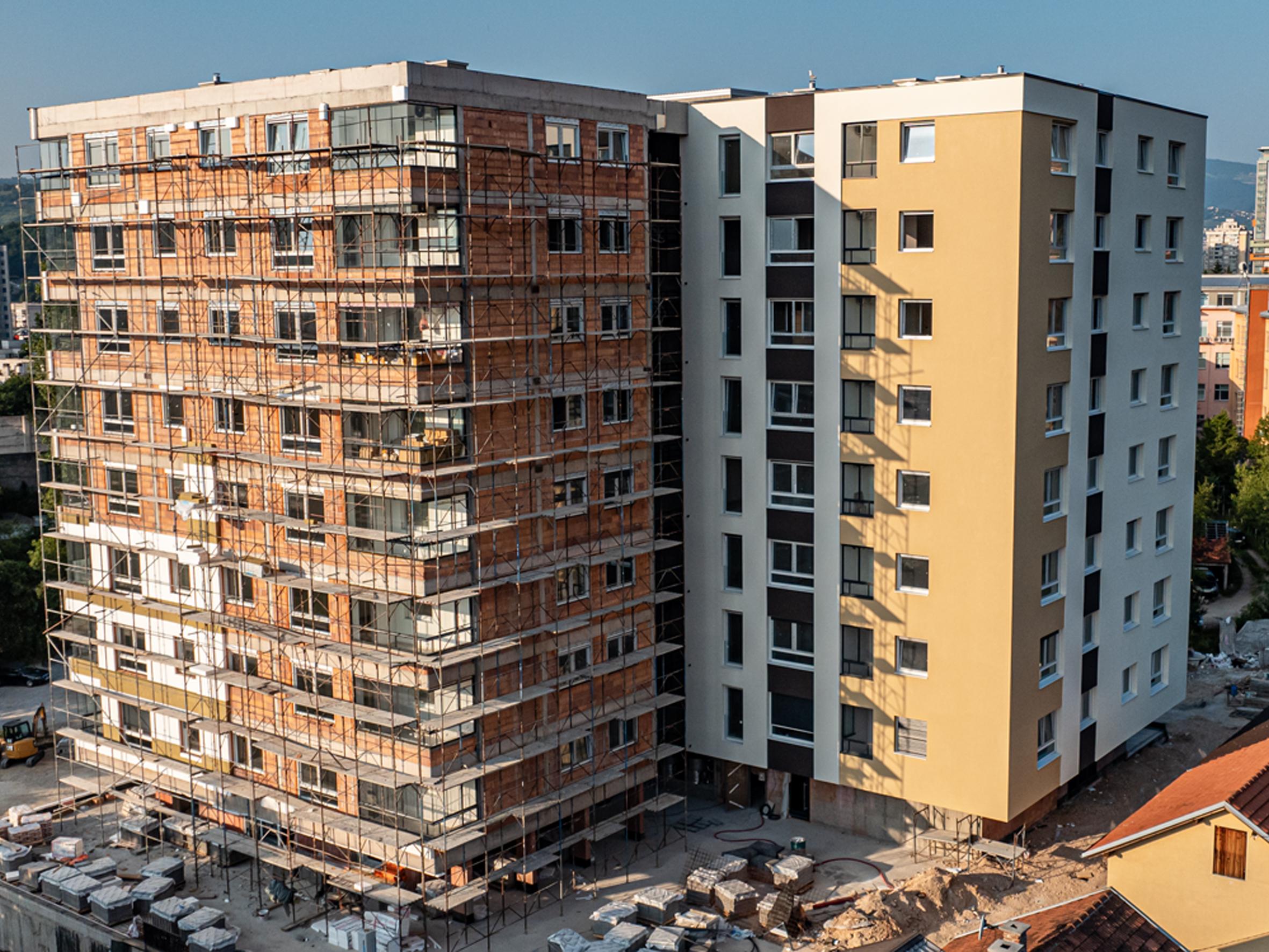

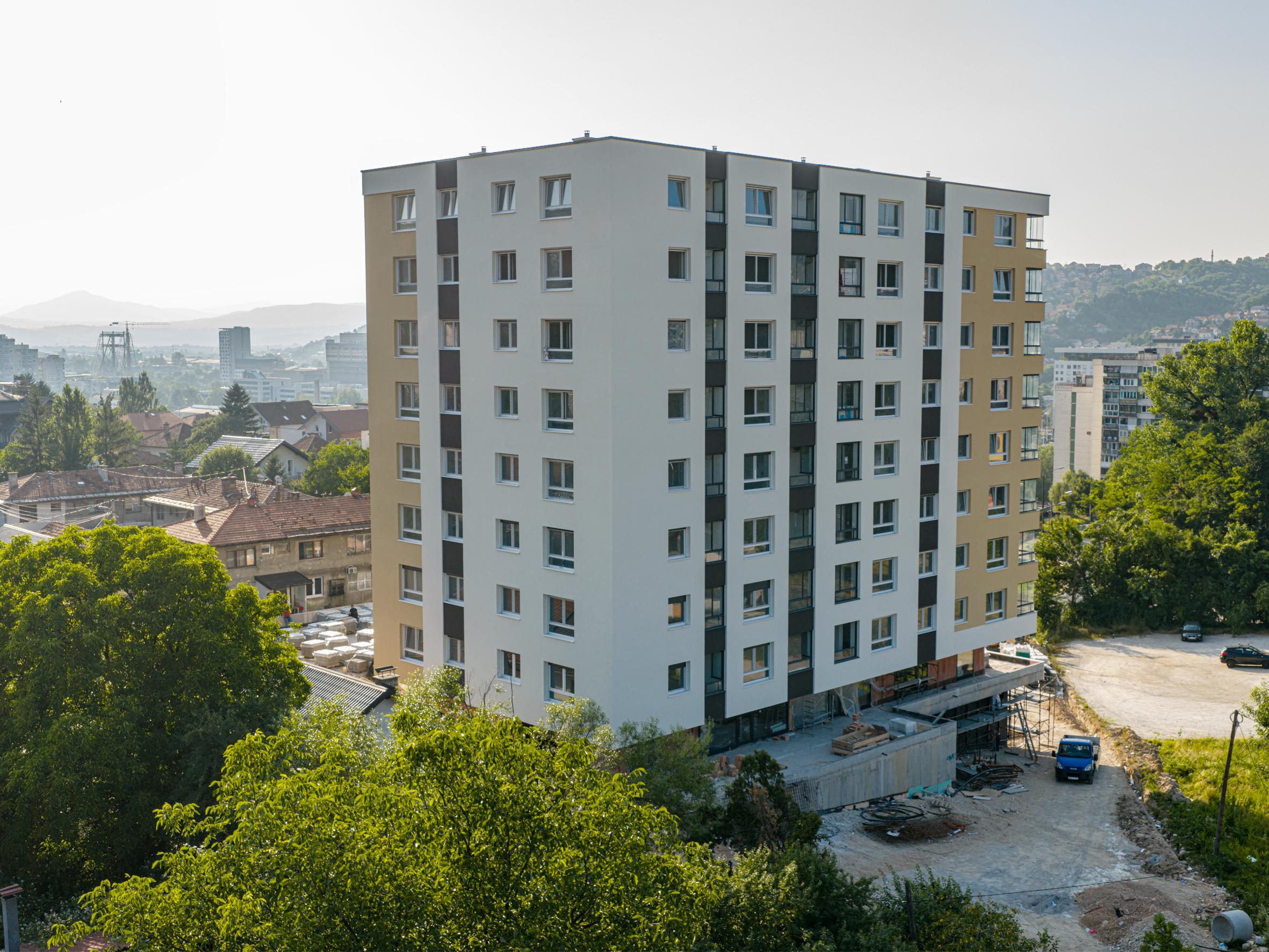

Fasaderski radovi se privode kraju. Završena je izrada završne fasade na strani objekta koji je
orjentisan prema ul. Kraljice Jelene.

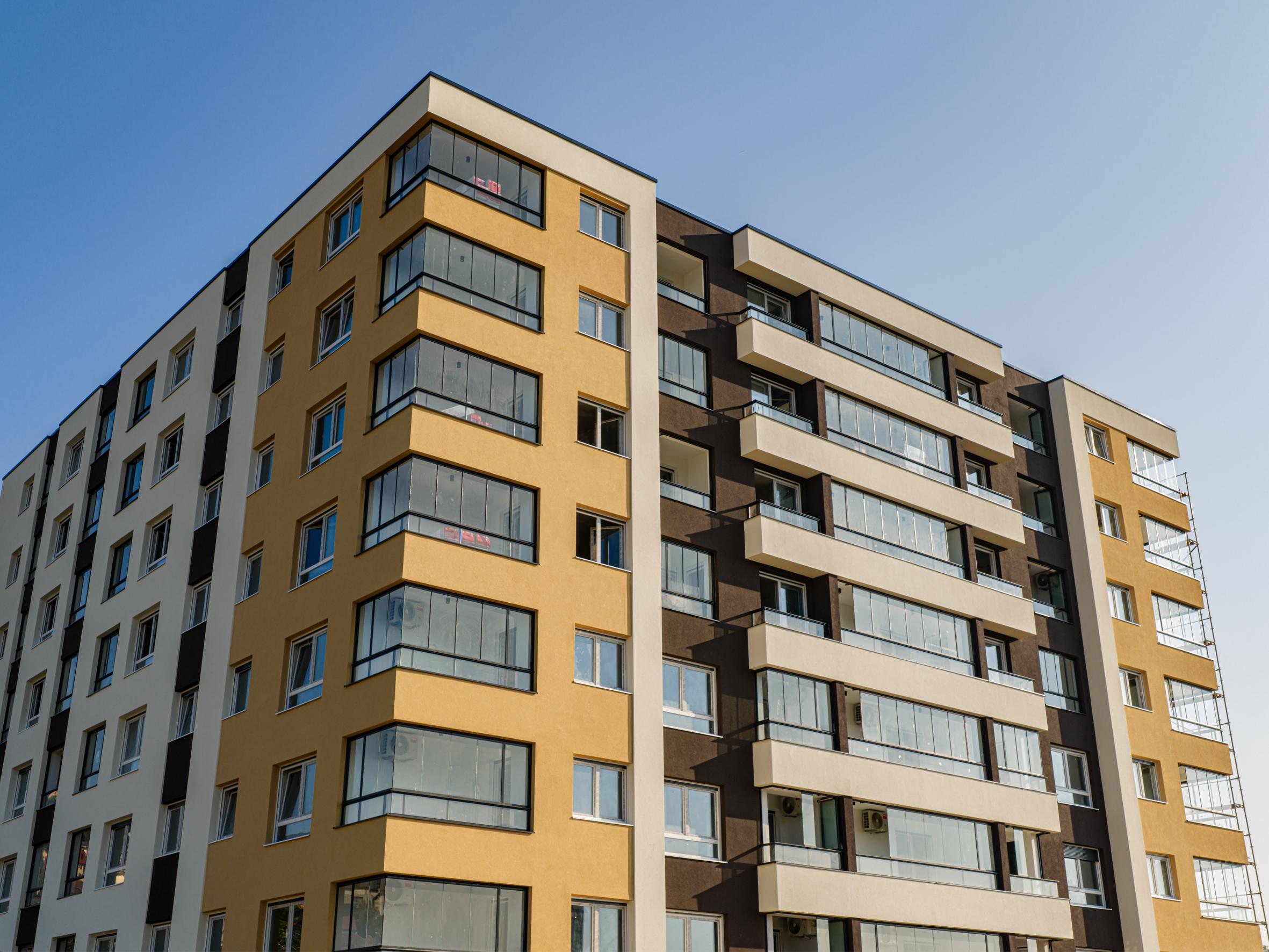

Termo fasada na objektu Queens Residence je izrađena od kamene vune i EPS-a debljine
10-15cm.
U toku je izrada konstrukcije za montažu fasadne aluminijske mreže na suterenskom dijelu garaže.

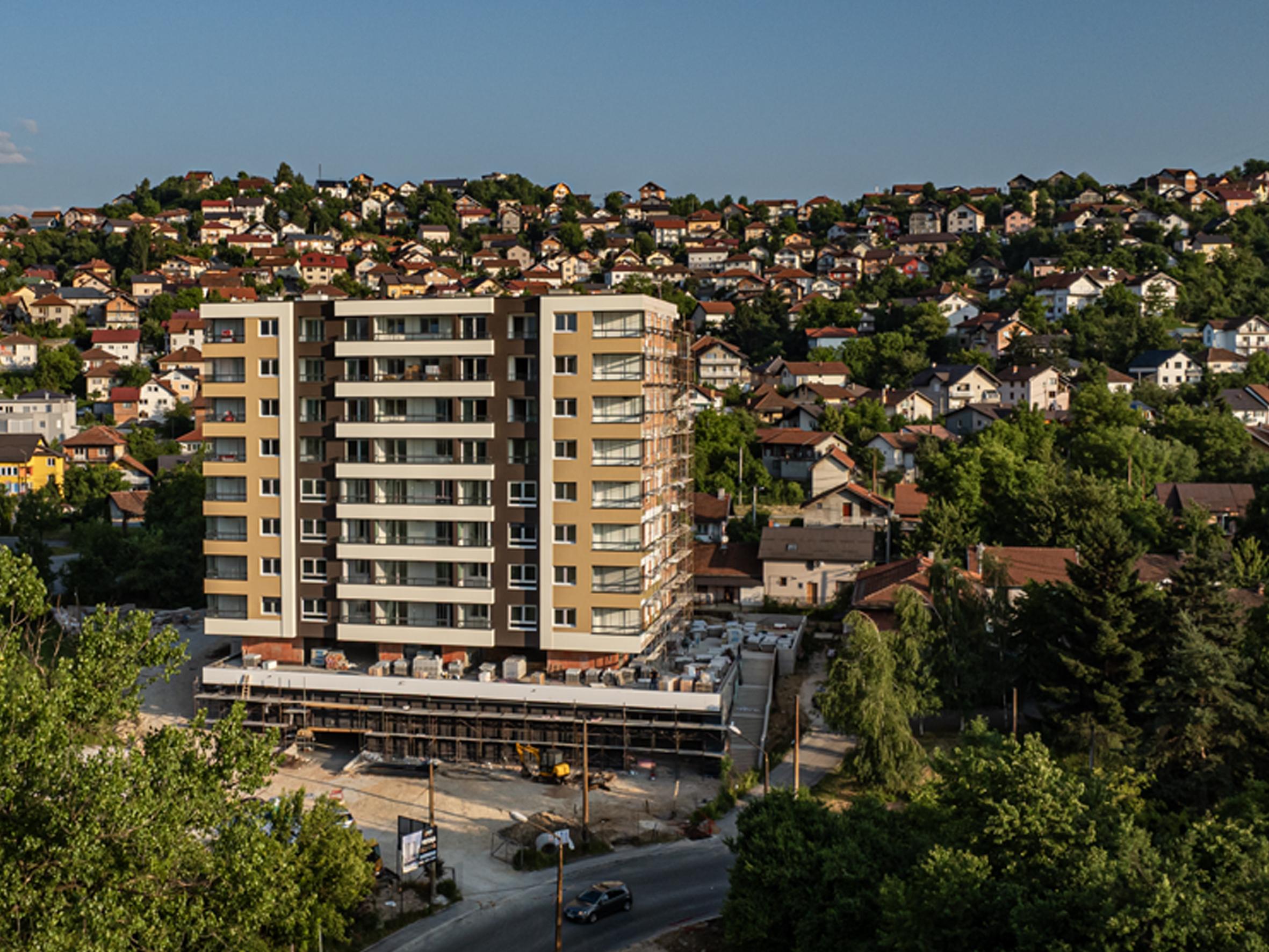

Pripremni radovi za asfaltiranje napreduju a što uključuje uspješnu izradu glavnog priključka za
objekat na javnu vodovodnu mrežu a aktivnosti na izradi glavnog priključka za objekat na javnu
elektro mrežu je u završnoj fazi.
Svi radovi i montaža opreme u stanovima na etažama 1-4, te osim finalne funkcionalne i
vizualne kontrole izvedenih radova isti su spremni za primopredaju.
Radovi gletovanja i molerski radovi su započeti u stanovima na 5 i 8 stambenoj etaži.

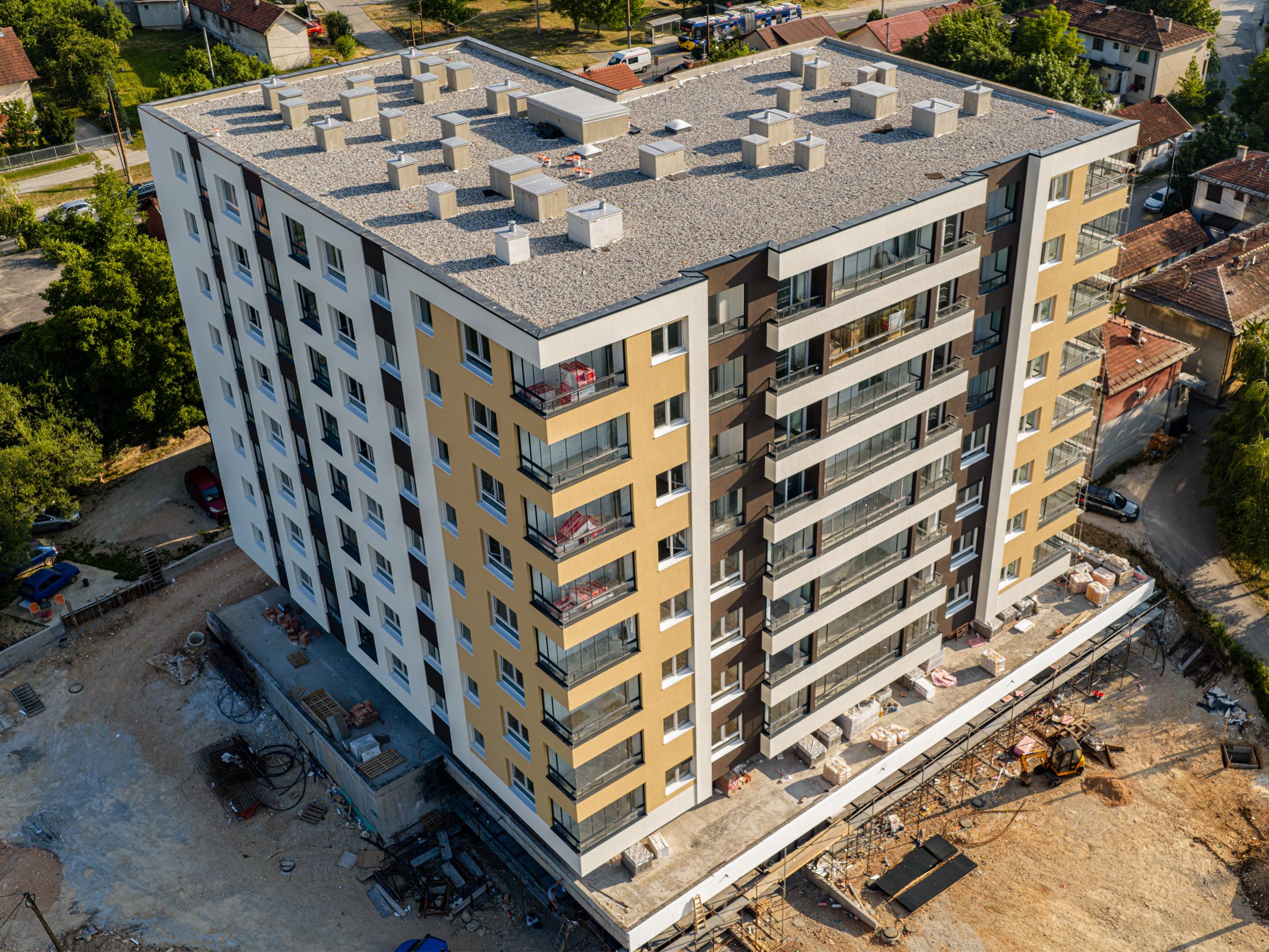

Aktivno napreduju i radovi u garažama. Izrada ventilacije i sprinkler sistema te postavljanje
termoizolacije na plafonu etaže -1 (ispod poslovnih prostora) je u završnoj fazi.
